【意见征集】黄山市黟县综合智慧物流产业园基础设施建设工程项目——综合物流集散基地新建工程(YT01-02地块)建设项目水土保持方案报告表公示
建设单位:黟县经济开发区投资有限公司、
黄山市黟县综合智慧物流产业园基础设施建设工程项目——综合物流集散基地新建工程(YT01-02地块)
(安徽万维勘测规划设计有限公司)
|
批准 |
刘金星 |
总经理 工程师 |
|
|
审查 |
陈永贵 |
工程师 |
|
|
校核 |
刘 顺 |
助理工程师 |
|
|
项目负责 |
张 枫 |
工程师 |
一、二章编写,统稿 |
|
编写 制图 |
陈锦秋 |
助理工程师 |
三,四,五,六章编写 |
|
倪奥 |
技术员 |
七,八章编写 |

黄山市黟县综合智慧物流产业园基础设施建设工程项目——综合物流集散基地新建工程(YT01-02地块)水土保持方案报告表
|
项目 概况 |
位置 |
黟县渔亭镇高速下口北侧 |
||||||||||||||
|
建设内容 |
黄山市黟县综合智慧物流产业园基础设施建设工程项目-综合物流集散基地新建工程(YT01-02地块)主要建设内容为多层厂房和相关配套,包括1#标准化厂房、2#标准化厂房、综合楼(司机之家)。 |
|||||||||||||||
|
建设性质 |
新建建设类项目 |
总投资(万元) |
9966.87 |
|||||||||||||
|
土建投资(万元) |
8597.2 |
占地面积(hm2) |
永久:1.93 |
|||||||||||||
|
临时:无 |
||||||||||||||||
|
动工时间 |
2024年10月 |
完工时间 |
2025年10月 |
|||||||||||||
|
土石方(m³) |
挖方 |
填方 |
借方 |
余(弃)方 |
||||||||||||
|
10966.2 |
32033.8 |
21067.6 |
0 |
|||||||||||||
|
取土(石、砂)场 |
无 |
|||||||||||||||
|
弃土(石、渣)场 |
无 |
|||||||||||||||
|
项目区概况 |
涉及重点防治区情况 |
新安江国家级水土流失重点预防区 |
地貌类型 |
低山丘陵区 |
||||||||||||
|
原地貌土壤侵蚀模数 [t/(km2·a)] |
320 |
容许土壤流失量 [t/(km2·a)] |
500 |
|||||||||||||
|
项目选址(线)水土保持评价 |
(1)本项目选址不涉及水土流失严重、生态脆弱的地区。 (2)本项目选址不涉及全国水土保持监测网络中的水土保持监测站点、重点试验区,不占用国家确定的水土保持长期定位观测站。 (3)项目所在区域属新安江国家级水土流失重点预防区,防治标准执行南方红壤区一级标准,同时主体工程优化了工程布置,减少了工程占地与土石方,本方案通过提高水土流失防治的执行标准以满足要求。 综上所述,项目选址无法避让新安江国家级水土流失重点预防区,通过提高防治标准,优化施工工艺,可有效控制可能造成的水土流失,从水土保持角度分析,项目建设是可行的。 |
|||||||||||||||
|
预测水土流失总量 |
水土流失总量为76.50t,其中背景流失量为6.78t,新增流失量69.72t |
|||||||||||||||
|
防治责任范围(hm2) |
1.93hm² |
|||||||||||||||
|
防治标准等级及目标 |
防治标准等级 |
南方红壤区一级标准 |
||||||||||||||
|
水土流失治理度(%) |
98 |
土壤流失控制比 |
1 |
|||||||||||||
|
渣土防护率(%) |
99 |
表土保护率(%) |
97 |
|||||||||||||
|
林草植被恢复率(%) |
98 |
林草覆盖率(%) |
9.95 |
|||||||||||||
|
水土保持措施 |
主体工程已列: 1、工程措施:永久排水沟550m; 2、植物措施:绿化约0.19㎡(主体工程已列); 3、临时措施:洗车池一个,长7.0m,宽4.0m; 方案新增: 1、工程措施:剥离表土层厚0.25m,2402.9m³; 2、临时措施:修排水沟,计590m,底宽0.3m,深0.4m,修沉砂池4个,长2.5m,宽1.0m,深0.5m;彩条布苫盖1500㎡,袋装土拦挡210m³。 |
|||||||||||||||
|
水土保持投资估算(万元) |
工程措施 |
16.36 |
植物措施 |
5.64 |
||||||||||||
|
临时措施 |
9.99 |
水土保持补偿费 |
1.54 |
|||||||||||||
|
独立费用 |
建设管理费 |
0.64 |
||||||||||||||
|
工程建设监理费 |
2.00 |
|||||||||||||||
|
水保方案编制、验收方案咨询费 |
3 |
|||||||||||||||
|
水土流失检测费 |
3 |
|||||||||||||||
|
基本预备费 |
1.31 |
|||||||||||||||
|
总投资 |
43.48 |
|||||||||||||||
|
编制单位 |

安徽万维勘测规划设计有限公司 |
建设单位 |
黟县经济开发区投资有限公司,黟县经济开发区管理委员会 |
|||||||||||||
|
法人表及电话 |
胡一新13855990399 |
法人代表及电话 |
汪建新/0559-245600 |
|||||||||||||
|
地址 |
屯溪区阳湖镇百鸟亭路12-8号 |
地址 |
安徽省黄山市黟县渔亭镇高速下口北侧 |
|||||||||||||
|
邮编 |
245000 |
邮编 |
245500 |
|||||||||||||
|
联系人及电话 |
张枫 13395596707 |
联系人及电话 |
吴宏伟19855944983 |
|||||||||||||
|
电子信箱 |
2460940366@qq.com |
电子信箱 |
/ |
|||||||||||||
|
传真 |
0559—2525225 |
传真 |
/ |
|||||||||||||
黄山市黟县综合智慧物流产业园基础设施建设工程项目——综合物流集散基地
新建工程(YT01-02地块)项目
水土保持方案报告表填报说明
建设单位:黟县经济开发区投资有限公司、
编制单位:安徽万维勘测规划设计有限公司
2024年10月
1、项目概况......................................................................................... 1
1.2.1项目建设规模和内容.................................................................................... 2
1.5拆迁(移民)安置与专项设施改(迁)建...................................................... 9
2、项目选址(线)水土保持评价......................................................... 10
2.1主体工程选址(线)水土保持评价................................................................ 10
2.2取(弃)土(渣)场选址水土保持评价........................................................ 11
3、水土流失防治责任范围与防治目标.................................................. 12
3.1水土流失防治责任范围.................................................................................... 12
4、水土流失预测................................................................................ 14
5水土保持措施................................................................................... 19
5.2水土保持措施总体布局.................................................................................... 19
5.3水土保持工程级别与设计标准........................................................................ 20
5.4.3水土保持措施工程量汇总.......................................................................... 21
6水土保持投资及效益分析.................................................................. 22
附件一:支持性文件............................................................................. 28
附件二:图件....................................................................................... 32
附件三:项目水保承诺书和专家审查意见................................................ 40
1、项目概况
1.1项目前期工作进展情况

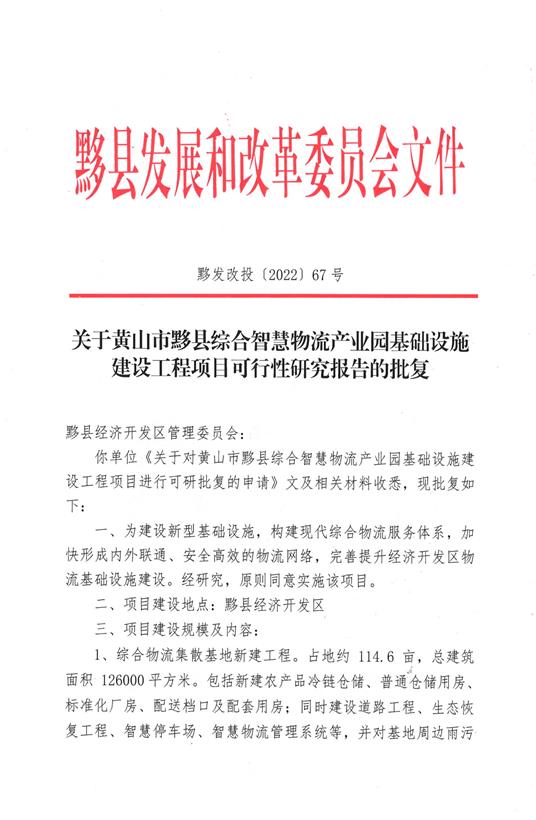

(1)2022年10月12日,黟县发展和改革委员会以黟发改审批[2022]57号文件《关于黄山市黟县综合智慧物流产业园基础设施建设工程项目立项的批复》批准该项目实施。项目编号为2210-341023-04-01-781151。
项目建设内容规模为:
①综合物流集散基地新建工程,占地114..6亩,建筑126000平方米。包括新建冷链仓储、普通仓库、标准厂房、智慧停车场及配套道路、绿化等设施。
②电商物流产业园提升工程,占地81.4亩,建设内容包括新建标准化厂房、五东殿桥、供水管网、挡土墙等。
(2)2023年11月28日,黟县经济开发区管理委员会发出项目备案表,在黟县发改委批准的黄山市黟县综合智慧物流产业园基础设施建设工程项目(2210-341023-04-01-781151)内,建设黄山市黟县综合智慧物流产业园基础设施建设工程项目——综合物流集散基地新建工程(YT01-02地块)项目,以下简称本项目。
(3)2024年7月,建设单位委托安徽万维勘测规划设计有限公司编制水土保持方案。我单位按照《中华人民共和国水土保持法》等法律法规、技术标准,通过现场查勘、调查、搜集资料,于2024年10月编制完成了《 黄山市黟县综合智慧物流产业园基础设施建设工程项目——综合物流集散基地新建工程(YT01-02地块)项目水土保持方案报告表。

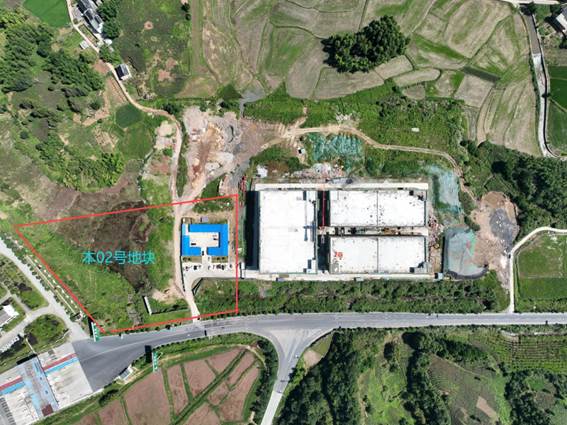

图1-1 场地现状
图1-2 项目位置图
1.2项目组成与工程布置
1.2.1项目建设规模和内容
(1)项目总用地: 黄山市黟县综合智慧物流产业园基础设施建设工程项目-综合物流集散基地新建工程(YT01-02 地块)建设项目总用地面积19314.91平方米,折合约28.9724亩。
(2)设计方案:
1. 在地块北侧的胜利路设置厂区主、次出入口;
2. 地块共计布置两栋厂房和一栋综合楼,两栋厂房均为南北向布置;
3. 规划单体退让用地红线均满足规划条件要求,同时满足厂房仓库的防火间距要求。

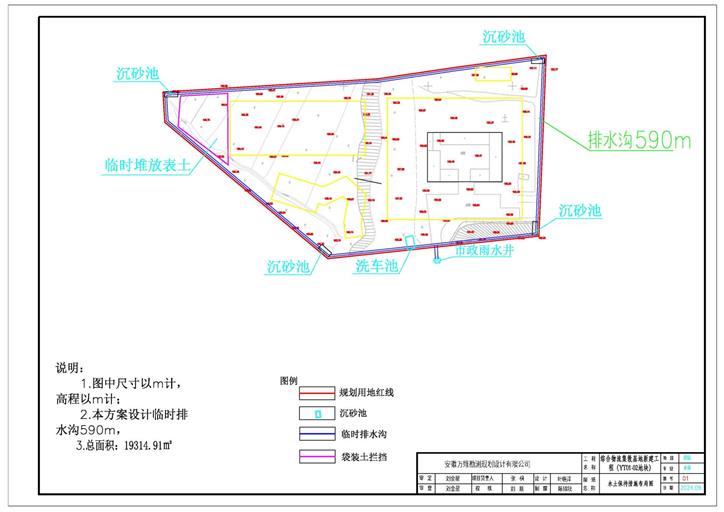

图1-3 项目总平面布置图

图1-4 项目鸟瞰效果图
1.2.2项目组成
黄山市黟县综合智慧物流产业园基础设施建设工程项目-综合物流集散基地新建工程(YT01-02 地块)用地面积约19314.91平方米,用地呈长方形。最大程度提高土地的利用率,沿着市政道路布置厂房。规划单体退让用地红线均满足规划条件要求,同时满足厂房民用的防火距离。
主要建设内容为两栋框架厂房、一栋综合楼、一栋配电房,以及相应地块室外工程及景观等。
1)建筑用途:工业厂房、综合楼
2)建筑分类:工业建筑、公共建筑
3)耐火等级:二级
4)设计使用年限:50年
5)抗震设防烈度:6度
6)屋面防水等级:I级
7)结构选型:框架结构
8)建筑高度:详各单体设计
黄山市黟县综合智慧物流产业园基础设施建设工程项目-综合物流集散基地新建工程(YT01-02 地块)项目位于安徽省黄山市黟县渔亭镇,本次设计包含1#厂房、2#厂房、综合楼、配电房四个单体。1#、2#厂房为地上4层,综合楼为地上6层,配电房为地上一层,主要建(构)筑物概况见下表。
|
单体名称 |
层数 |
层高(m) |
标准柱网 (m) |
主楼平面尺寸(m) 长×宽 |
建筑高度 (m) |
|
1#厂房 |
4 |
6.5/5.0/5.0/5.0 |
8.0x8.0 |
79.8x31.8 |
21.65 |
|
2#厂房 |
4 |
7.9/4.5/4.5/4.5 |
9.0x10.0 |
79.6x71.6 |
21.55 |
|
综合楼 |
6 |
4.45/8.65/12.25/15.85/19.45/23.1 |
详平面图 |
详平面图 |
23.40 |
|
配电房 |
1 |
4.5 |
5.5x7.8 |
19.8x7.8 |
5.1 |
1.2.3工程布置
黄山市黟县综合智慧物流产业园基础设施建设工程项目-综合物流集散基地新建工程(YT01-02 地块)建设项目用地面积约19314.91平方米,用地呈梯形。最大程度提高土地的利用率,沿着市政道路布置厂房。规划单体退让用地红线均满足规划条件要求,同时满足厂房民用的防火距离。
1.2.4竖向设计
(1)现场地势东高西低。根据主体工程设计,现状最低处高程189.14m,最高处高程197.20m,设计地面高程194.30~194.50m。
(2)竖向布置根据地形特征,城市规划和防洪水要求,有利于项目区内外道路运输,有利于场地排除雨水,合理选定场地标高。
(3)场地竖向根据现有道路标高进行设计,室内地坪高于室外道路0.30m。项目区与相邻段周边道路基本平顺衔接,不会产生较大边坡。
1.2.5借方情况
本项目(YT01-02号地块)土方挖方量为10966.2m³,回填量为32033.8m³,需外借土方21067.6m³。外借土方拟在项目区东北侧相邻的黄山市黟县综合智慧物流产业园基础设施建设工程项目(YT01-03 地块) 取土用于回填。
YT01-02号地块项目和YT01-03 地块项目都属于黄山市黟县综合智慧物流产业园基础设施建设工程项目(代码2210-341023-04-01-781151)的子项目,且位置相邻,建设单位同属于黟县经济开发区投资有限公司。YT01-03 地块项目当前已经在安徽省投资项目在线审批监管平台备案,建设方案已完成初步设计,初步设计方案正在审查之中。YT01-03 地块项目用地面积23170.45平方米,主要建设内容为多层厂房和相关配套,包括1#仓库、2#标准化厂房、3#标准化厂房、综合楼。其水土保持方案已经委托安徽万维勘测规划设计有限公司编制,待设计方案审查修改完毕后及时编制水保方案上报审批。
1.3施工组织
1、施工营地
根据主体工程设计及项目实际情况,施工营地位于项目区红线范围内,施工营地布设于主入口大门西侧,占地约0.13hm2,主要作为施工临时办公场地及材料堆放区,不新增临时用地。
表 1.3-1 施工营地特性一览表
|
序号 |
名称 |
位置 |
占地(hm²) |
占地类型 |
|
1 |
施工营地 |
主入口大门西侧 |
0.13 |
商服用地 |
2、施工道路
项目周边市政路网完善,运输条件良好,整个项目地块共设置1个施工出入口,其
位于高速连接线旁边。不需临时施工道路,不新增临时占地,场内施工道路采取永临结合。
3、临时堆放表土
本项目需要外借土方。普通土方随挖随填无需临时堆放,为保护表土资源,将现有绿植移栽后进行表土剥离保存。表土临时堆放于地块北端,占地约0.09hm2。表土堆置高度不超过3m,四周以袋装土拦挡。随工期的推进用于绿化。
表土临时堆放情况详见表1.3-2。
表1.3-2 表土临时堆放详情表
|
名称 |
相对位置 |
占地(hm2) |
堆土方量 (万m3) |
堆置高度 |
|
表土临时堆放 |
地块西侧 |
0.09 |
0.24 |
<3m |
4、施工用水用电
该项目施工用水由自来水管网供给,用电可就近接网,不需设专门线路,可减少因线路占地带来的水土流失。
5、材料供应
本工程建筑材料石料、砂料,均采取外购方式解决,可从黄山市当地购买;钢材和油料可从当地市场采购;水泥可从当地水泥厂购进;沥青可采购于当地沥青站;木材可在附近采购。建设单位有责任要求施工单位采购时要选择具有合法经营手续的材料供应单位,采购时在采购合同中明确各自的水土流失防治责任,各材料供应单位负责其自身生产造成的水土流失。建设单位同时要对施工单位建材采购实施监督和管理。
6、施工工艺
本项目施工组织设计包括施工方法、技术措施、工程投入的主要物质机具设备进场计划、工程质量保证体系及措施、工期进度安排及保证措施、安全生产及文明施工保证措施、技术资料、施工平面布置等多个方面。
整体施工基本遵循“边开挖边回填”、“先结构后装修”、“先土建后安装”、“先试验后施工”、“先验收后隐蔽”的原则安排施工顺序。通过科学的组织、严格的管理,周密的安排,以实现既定的总体目标。
整个项目在场平结束后先进行地下室及基础部分的施工,再进行地上主体建构筑物及附属设施的施工。施工顺序为围档安装→地下室施工→土方回填→主体结构施工→附属管网部分施工→道路广场施工→乔灌草综合绿化施工。
地下室工程施工顺序:定位放线→地下室土方开挖、基坑支护→地下室部分基础施工→地下室主体结构施工→防水施工→土方回填。
1)基础施工
基础开挖(除地下室以上建构筑物):根据放出的基坑开挖线逐个开挖,挖土应分层进行,每层高度不宜过大,挖出的土方不得堆放在基坑附近。
基础回填:基础回填时的土方宜优先利用基坑中挖出的土,但不得含有机杂质。回填前应待基础和结构混凝土强度达到设计强度100%时,经有关部门验收,签好隐蔽记录后即开始土方回填。填土由最底部位开始,由一端向另一端自下而上分层铺填,采用推土机摊平,人工配合,用打夯机、独脚夯、冲击夯实。
2)管线施工
项目区内管线较多,开挖管线主要包括给水、雨水管线。管线开挖的土石方临时堆于管沟一侧,待管道敷设结束后,全部回填。管沟开挖一般采用分段施工,上一段建设结束才开展下一段的施工,减少开挖量。
3)道路施工
路基填筑采用水平分层全断面填筑方法施工,逐层向上填筑,不同填料分层填筑。路基填筑采取挖、装、运、摊、平、压的机械化流水作业,摊平土方时每层厚度控制在40cm,挂线施工,每层填压土方要平行于最终路基表面;水泥稳定碎石层施工,水泥稳定碎石层施工的工艺流程为:准备下承层→施工放样→备料→摆放和摊铺水泥→拌和(干拌)→加水并湿拌→整形→整平和轻压→碾压→接头和调头处的处理→养生。混凝土路面施工,在水泥稳定碎石层施工完成,并经验收合格。混凝土采用机械摊铺。路面按横坡要求分二幅摊铺。摊铺工作段长度为20-50m。为控制摊铺厚度均匀、平整,路面两侧采用槽钢控制。
4)绿化工程施工
绿化对防止污染,保护和改善环境有着特殊的作用,同时具有调温、调湿、净化空气、减噪,改善小气候的功能,因此在建设的同时,应进行绿化规划和设计,以达到美化环境,净化空气的效果。项目中的绿化工作应结合整个布局、排污特点和本地气象特征进行,主体工程周边和主要道路两侧可种植高大乔木,主体工程周围可选择相对低矮的灌木与乔木相结合的立体结构。广场还可布置花圃、水池或其它美化环境的设施,种植各种花卉和环绕灌木。市政主干道周围,要安排种植抗尘能力强的落叶乔木和宽叶绿篱。在绿化布置上,应避免和地面建筑物、管道发生碰撞,影响生产操作,并需派专人进行花草树木的养护,定期施肥和修剪,保证其成活率和正常生长
1.4工程占地
根据主体设计,本项目占地面积为1.93hm2,均为永久占地,占地类型为农用地、耕地、水田。建设内容占地情况为:建筑工程区占地面积约1.05hm2,其中包含5栋建筑共计占地面积1.05hm2。道路工程区占地面积0.69hm2。主要包括内部道路、停车位等。项目区综合绿化面积约0.19hm2,工程占地情况见表1.4-1。
表1.4-1 工程占地情况表 单位:hm2
|
工程单元与分区 |
保留面积(hm²) |
占地性质 |
占地类型 |
合计 |
|
|
永久占地(hm2) |
临时占地(hm2) |
商业用地 |
|||
|
建筑工程区 |
1.05 |
1.05 |
|
1.05 |
1.05 |
|
道路工程区 |
0.69 |
0.69 |
|
0.69 |
0.69 |
|
绿化工程区 |
0.19 |
0.19 |
|
0.19 |
0.19 |
|
合计 |
1.93 |
1.93 |
|
1.93 |
1.93 |
注:“()”占地位于用地红线内,不重复计列。
1.5土石方量
项目区用地为项目位于黟县渔亭镇高速下口北侧,西村为项目所在地。项目现场地势东高西低,最低处高程189.14m,最高处高程197.20m,设计地面高程194.30~194.50m。
本项目(YT01-02号地块)土方挖方量为10966.2m³,回填量为32033.8m³,需外借土方21067.6m³。外借土方拟在项目区东北侧相邻的黄山市黟县综合智慧物流产业园基础设施建设工程项目(YT01-03 地块) 取土用于回填。
YT01-02号地块项目和YT01-03 地块项目都属于黄山市黟县综合智慧物流产业园基础设施建设工程项目(2210-341023-04-01-781151)的子项目,且位置相邻,建设单位同属于黟县经济开发区投资有限公司。YT01-03 地块项目当前已经在安徽省投资项目在线审批监管平台备案,建设方案已完成初步设计,初步设计方案正在审查之中。YT01-03 地块项目用地面积23170.45平方米,主要建设内容为多层厂房和相关配套,包括1#仓库、2#标准化厂房、3#标准化厂房、综合楼。其水土保持方案已经委托安徽万维勘测规划设计有限公司编制,待设计方案审查修改完毕后及时编制水保方案上报审批。
本项目地块可剥离表土面积约9611.6m²,平均剥离厚度0.250m,可剥离表土2402.9m³。表土由本子项目植树种草绿化利用。
具体土石方平衡及流向表见表1.4-1、
|
表1.4-1 项目土石方平衡分析及流向表 单位:m³ |
|||||||||||
|
序号 |
项目 |
挖方 |
填方 |
净调入 |
净调出 |
余方 |
|||||
|
普通土方 |
表土 |
数量 |
来源 |
数量 |
去向 |
数量 |
去向 |
||||
|
1 |
建筑工程区 |
4658.79 |
1307.28 |
15826.03 |
11167.23 |
1号地块 |
1307.28 |
绿化工程区 |
0 |
\ |
|
|
2 |
道路工程区 |
3061.49 |
859.07 |
11452.50 |
8391.01 |
1号地块 |
859.07 |
绿化工程区 |
0 |
\ |
|
|
3 |
绿化工程区 |
843.02 |
236.55 |
4755.28 |
3675.70 |
建筑/道路工程区 |
0 |
\ |
0 |
\ |
|
|
|
合计 |
8563.30 |
2402.90 |
32033.8 |
23233.95 |
|
2166.35 |
|
0 |
\ |
|
1.6拆迁(移民)安置与专项设施改(迁)建
本项目不涉及拆迁(移民)安置与专项设施改(拆)迁。
2、项目选址(线)水土保持评价
2.1主体工程选址(线)水土保持评价
根据《中华人民共和国水土保持法》、《安徽省实施水土保持法办法》和《生产建设项目水土保持技术标准》要求,本工程水土保持制约因素分析与评价主要包括《水土保持法》、《安徽省实施水土保持法办法》的符合性规定、对主体工程的约束性规定等三部分组成。详见表2.1~2.3。
(1)《水土保持法》符合性评价
结合本工程实际,根据《中华人民共和国水土保持法》有关规定,其符合性评价结果见表2.1。
表2.1 《中华人民共和国水土保持法》规定的符合性评价
|
序号 |
《水土保持法》规定 |
本工程 |
评价 |
|
1 |
第十八条 水土流失严重、生态脆弱的地区,应当限制或者禁止可能造成水土流失的生产建设活动,严格保护植物、沙壳、结皮、地衣等。 |
未涉及 |
符合要求 |
|
2 |
第二十四条 生产建设项目选址、选线应当避让水土流失重点预防区和重点治理区;无法避让的,应当提高防治标准,优化施工工艺,减少地表扰动和植被损坏范围,有效控制可能造成的水土流失。 |
项目所在区域属新安江国家级水土流失重点预防区,防治标准执行南方红壤区水土流失防治一级标准,同时主体工程优化了工程布置,减少了工程占地与土石方,本方案提高水土流失防治的执行标准。 |
经本方案补充完善后符合要求 |
从上表可以看出,从《水土保持法》规定的符合性规定对本工程进行评价,本工程经过本方案补充完善后,主体工程选址(线)符合《水土保持法》相关规定。
(2)安徽省实施<水土保持法>办法》符合性评价
结合本工程实际,根据《安徽省实施<水土保持法>办法》有关规定,其符合性评价结果见表2.2。
表2.2 《安徽省实施水土保持法办法》规定的符合性评价
|
序号 |
《安徽省实施水土保持办法》规定 |
本工程 |
评价 |
|
1 |
第十八条 生产建设项目选址、选线应当避让水土流失重点预防区和重点治理区;无法避让的,应当提高防治标准,优化施工工艺,减少地表扰动和植被损坏范围,有效控制可能造成的水土流失。
|
项目所在区域属新安江国家级水土流失重点预防区,防治标准执行南方红壤区水土流失防治一级标准,同时主体工程优化了工程布置,减少了工程占地与土石方,本方案通过提高水土流失防治的执行标准以满足要求。 |
经本方案补充完善后符合要求 |
从上表可以看出,从《安徽省实施水土保持法办法》规定的符合性规定对本工程进行评价,本工程符合《安徽省实施水土保持法办法》相关规定。
(3)对项目约束性规定
根据《生产建设项目水土保持技术标准》GB50433-2018第3.2.1条的规定,本工程对项目约束性规定分析与评价如表2.3。
表2.3 项目约束性规定
|
序号 |
主体工程约束性规定 |
本工程 |
评 价 |
|
1 |
选址(线)应当避让水土流失重点预防区和重点治理区;无法避让的,应当提高防治标准,优化施工工艺,减少地表扰动和植被损坏范围,有效控制可能造成的水土流失。 |
项目所在区域属新安江国家级水土流失重点预防区,防治标准执行南方红壤区水土流失防治一级标准,同时主体工程优化了工程布置,减少了工程占地与土石方,本方案通过提高水土流失防治的执行标准以满足要求。 |
经本方案补充完善后符合要求 |
|
2 |
选址应避让河流两岸、湖泊和水库周边的植物保护带。 |
不涉及 |
/ |
|
3 |
选址应避开全国水土保持监测网络中的水土保持监测站点、重点试验区,不得占用国家确定的水土保持长期定位观测站。 |
不涉及 |
/ |
根据《生产建设项目水土保持技术标准》约束性规定对本工程进行评价,经方案补充完善后,工程符合《生产建设项目水土保持技术标准》相关约束性规定。
综上所述:
(1)本项目选址不涉及水土保持监测网络中的水土保持监测站点、重点试验区,不占用国家确定的水土保流失严重、生态脆弱的地区。
(2)本项目选址不涉及全国持长期定位观测站。
(3)项目所在区域属新安江国家级水土流失重点预防区,防治标准执行南方红壤区一级标准,截排水与拦挡工程级别和防洪标准提高一级。同时主体工程优化了工程布置,减少了工程占地与土石方,本方案通过提高水土流失防治的执行标准以满足要求。
项目选址无法避让新安江国家级水土流失重点预防区,通过提高防治标准,优化施工工艺,可有效控制可能造成的水土流失,从水土保持角度分析,项目选址是可行的。
2.2取(弃)土(渣)场选址水土保持评价
本工程需要借土回填,借用本项目03号地块土方,不需要布设取土场。无余方,不需要设置弃土场。因此本方案不存在基于取土场、弃土场水土保持角度的评价。
3、水土流失防治责任范围与防治目标
3.1水土流失防治责任范围
根据《生产建设项目水土保持技术标准》(GB50433-2018)规定,水土流失责任范围是指项目建设单位依法应承担水土流失防治义务的区域。生产建设项目水土流失防治责任范围应包括项目永久征地、临时占地(含租赁土地)以及其他使用与管辖区域。
本工程水土流失防治责任范围为1.93hm2,水土流失防治责任范围行政区划全部属于黄山市黟县渔亭镇。水土流失防治责任主体为项目建设单位黟县经济开发区投资有限公司、黟县经济开发区管理委员会。
3.2执行标准等级
本工程位于黄山市黟县渔亭镇高速下口北侧,属南方红壤丘陵区,根据《生产建设项目水土流失防治标准》(GB/T50434-2018),且依据国务院关于全国水土保持规划(2015—2030年)的批复(国函〔2015〕160号)及《水利部办公厅关于印发(全国水土保持规划 国家级水土流失重点预防区和重点治理区复核划分成果>的通知》(办水保〔2013〕188号),项目区属新安江国家级水土流失重点预防区,本工程水土流失防治标准等级执行南方红壤区一级标准。
3.3防治目标
(1)基本目标
本工程水土保持方案应达到以下水土流失防治的基本目标:
1)项目建设区的原有水土流失得到基本治理;
2)新增水土流失得到有效控制;
3)生态得到最大限度的保护,环境得到明显改善;
4)水土保持设施安全有效;
5)水土流失治理度、土壤流失控制比、渣土防护率、表土保护率、林草植被恢复率、林草覆盖率等指标达到现行国家标准《生产建设项目水土流失防治标准》(GB/T50434-2018)的要求。
(2)目标修正
根据《生产建设项目水土流失防治标准》(GB/T 50434-2018)的有关规定,水土流失防治目标需根据地区干旱程度、土壤侵蚀强度、地形地貌、涉及区域要求等进行修正,具体如下:
1)水土流失治理度:直接采用标准规定值。
2)土壤流失控制比:“土壤流失控制比在轻度侵蚀为主的区域不应小于1,中度以上侵蚀为主的区域可降低 0.1~0.2 ”,项目区处于现状土壤侵蚀强度指标轻度为主的区域,设定本项目区的土壤流失控制比为 1。
3)渣土防护率:直接采用标准规定值。
4)表土保护率:直接采用标准规定值。
5)林草植被恢复率:直接采用标准规定值。
6)林草覆盖率:标准值为25%,但本项目属于仓储工业类项目,国家对此类项目在供地政策上限制绿化用地比例,提高土地利用率。规划已批准绿地率为9.95%,低于标准规定值。
按以上原则修正后的水土流失防治标准指标值见表3.1。
表3.1 本工程施工期及设计水平年水土流失防治目标计算表
|
防治目标 |
标准规定 |
按地区干旱程度修正 |
按土壤侵蚀强度修正 |
按地下地貌修正 |
按城区修正 |
采用标准 |
施工期防治标准 |
设计水平年 |
|
水土流失治理度(%) |
98 |
\ |
\ |
\ |
\ |
98 |
- |
98 |
|
土壤流失控制比 |
0.9 |
\ |
+0.1 |
\ |
\ |
1.0 |
- |
1.0 |
|
渣土防护率(%) |
97 |
\ |
\ |
\ |
|
97 |
95 |
97 |
|
表土保护率(%) |
92 |
\ |
\ |
\ |
|
92 |
92 |
92 |
|
林草植被恢复率(%) |
98 |
\ |
\ |
\ |
\ |
98 |
- |
98 |
|
林草覆盖率(%) |
25 |
\ |
\ |
\ |
\ |
9.95 |
- |
9.95 |
4、水土流失预测
4.1预测单元
水土流失预测范围和水土流失防治责任范围一致:本项目永久用地面积1.93hm²,项目建设将扰动土地面积1.93hm²。水土流失预测范围面积为1.93hm²。
预测单元:根据《生产建设项目土壤流失量测算导则》(SL773-2018)关于预测单元划分的相关规定,将水土流失预测范围划分为建筑工程区和绿化工程区两个预测单元。
4.2预测时段
根据本工程的施工建设特点,以及各单项工程施工时段,结合项目区降水时节等,划分水土流失预测时段。通过现场与建设单位了解,并与主体工程设计相结合,水土流失预测时段划分为施工期(含施工准备期)和自然恢复期2个时段,各单元的预测时段结合产生水土流失的季节,按最不利的影响时段考虑,施工时段超过雨季时段的按全年计算,未超过雨季时段(本项目区雨季为5~8月,历时4个月)的按占雨季长度比例计算。自然恢复期按项目区气候和土壤条件取2.0年。
预测时段:本工程建设期12个月,自2024年10月至2025年10月。项目详细的建设工期:2024年9月为施工准备阶段,2024年10月开工,2025年10月竣工。建设工期为2024年10月至2025年10月,因此水土流失预测时段为2024年10月至2025年10月,计1年。绿化区内的水土流失预测时段因林草植被恢复期而增加1年。
设计水平年:本项目工程竣工时间为2025年10月,当年即2026年作为设计水平年。
4.3 土壤侵蚀模数
1、土壤侵蚀模数背景值
结合土地利用现状,项目区土现状土壤侵蚀强度为微度侵蚀,经过现场调查,该区域的土壤侵蚀模数背景值为320t/km2•a。
2、扰动后土壤侵蚀模数的确定
扰动后的侵蚀模数根据《生产建设项目土壤流失量测算导则》(SL773-2018) 的计算方法进行测算。通过对各预测单元在施工期和自然恢复期的地表扰动特征分析,提出各预测单元采用数学模型的实适用性。
(1)一般扰动地表(翻扰型)土壤侵蚀模数
计算公式:Myd=RKydLySyBETA,Kyd=NK
式中:Myd—地表翻扰型计算单元土壤侵蚀模数,t/(km2·a);
R—降雨侵蚀力因子,
MJ·mm/(hm2·h),根据年均降雨量计算;
Rd=0.067pd 1.627 ,
Rd——多年平均降雨侵蚀因子,MJ·mm/(hm2·h),pd—多年平均降雨量,mm
Kyd—地表翻扰后土壤可蚀因子,t·hm2 ·h/(hm2 ·MJ·mm);
N—地表翻扰后土壤可蚀因子增大系数,无量纲,取 2.13;
Sy=-1.5+17/[1+e(2.3-6.1sinθ)]
B—植被覆盖因子,无量纲;
E—工程措施因子,无量纲;
T—耕作措施因子,无量纲;
A—计算单元的水平投影面积,计算土壤侵蚀模数时 A=100hm2 。
(2)工程开挖面(上方无来水)土壤侵蚀模数
计算公式:Mkw=RGkwLkwSkw A
式中:Mkw—上方无来水工程开挖面计算单元土壤侵蚀模数,t/(km2 ·a);
Gkw— 上 方 无 来 水 工 程 开 挖 面 土 质 因 子 , t·hm2 ·h/(hm2 ·MJ·mm) ;
Gkw=0.004e4.28SIL(1-CLA)/ρ
Lkw—上方无来水工程开挖面坡长因子,无量纲;Lkw=(λ/5)-0.57
Skw—上方无来水工程开挖面坡度因子,无量纲。Skw=0.8sinθ+0.38
A—计算单元的水平投影面积,计算土壤侵蚀模数时 A=100hm2。
(3)一般扰动地表(植被破坏型)。
计算公式:Myz=RKLySyBETA
式中:Myz—植被破坏型一般扰动计算单元土壤侵蚀模数,t/(km2 ·a);
R—降雨侵蚀力因子,MJ·mm/(hm2 ·h),根据年均降雨量计算;Rd=0.067pd 1.627,
Rd——多年平均降雨侵蚀因子,MJ·mm/(hm2 ·h),pd—多年平均降雨量,mm
K—土壤可蚀性因子,查表选取 K 值;
Ly—坡长因子,无量纲;Ly=(λ/20)m,λ=λxcosθ
Sy—坡度因子,无量纲;Sy=-1.5+17/[1+e(2.3-6.1*sinθ)]
B—植被覆盖因子,无量纲;
E—工程措施因子,无量纲;
T—耕作措施因子,无量纲;
A—计算单元的水平投影面积,计算土壤侵蚀模数时 A=100hm2。
(4)工程堆积体(上方无来水)土壤侵蚀模数
计算公式:Mdw=XRGdwLdwSdwA
式中:Mdw—上方无来水工程堆积体计算单元土壤侵蚀模数,t/(km2 ·a);
X—工程堆积体形态因子,无量纲;
Gdw—上方无来水工程堆积体土石质因子,t·hm2 ·h/(hm2 ·MJ·mm);Gdw=a1eb1
Ldw—上方无来水工程堆积体坡长因子,无量纲;Ldw=(λ/5)f1
Sdw—上方无来水工程堆积体坡度因子,无量纲;Sdw=(θ/25)d 1
A—计算单元的水平投影面积,计算土壤侵蚀模数时 A=100hm2。
通过预测计算,参照类似工程水土流失实测数据,并经本项目有关因素修正后确定,项目建筑工程区在施工期水土流失量为4500t/km².a,项目绿化工程区在施工期间水土流失量为3000t/km².a,绿化工程区在自然恢复期间水土流失量为1500t/km².a。
4.4 预测结论
经预测,本工程剩余施工期及自然恢复期可能造成的水土流失总量为76.50t,其中背景流失量为6.78t,新增流失量69.72t。具体情况见表4-1。
表 4-1 本项目可能造成水土流失量预测成果表
|
预测时段 |
预测单元 |
面积(h㎡) |
扰动后流失量(t/(k㎡.a)) |
流失量背景值(t/(k㎡.a)) |
预测时段(a) |
预测流失量(t) |
流失量背景值(t) |
新增流失量(t) |
|
|
施工期 |
建筑工程区 |
1.05 |
4500 |
320 |
1 |
47.25 |
3.36 |
43.89 |
|
|
道路工程区 |
0.69 |
3000 |
320 |
1 |
20.7 |
2.21 |
18.49 |
||
|
绿化工程区 |
0.19 |
3000 |
320 |
1 |
5.7 |
0.61 |
5.09 |
||
|
自然恢复期 |
绿化工程区 |
0.19 |
1500 |
320 |
1 |
2.85 |
0.61 |
2.24 |
|
|
合计 |
1.93 |
|
|
|
76.50 |
6.78 |
69.72 |
||
4.5水土流失危害分析
本项目建设过程中如不采取水土保持措施防治,可能产生水土流失危害:
(1)影响河流水体质量环境
因项目建设扰动地表、损毁绿化植被,造成土壤裸露,破坏土壤结构,降低土体稳定性,致使土壤抗冲刷能力下降。遇到降雨和径流,土壤随径流进入紧邻的河流,造成河道淤积和河流水体质量下降。
(2)影响周边的生态环境质量
将会导致晴天时尘土飞扬,雨天时泥水横流,严重影响周边农村生产生活环境质量。
(3)影响建设项目施工安全
随着施工开始,使地表大面积裸露,土壤失去了有效的保护,在降雨的强烈作用下,土壤失去抗蚀作用,引发水土流失,给施工带来危害。
5、水土保持措施
5.1防治区划分
5.1.1 分区依据
方案防治分区根据项目区的气候特点、地形地貌类型、新增水土流失的特点、项目主体工程布局及施工时序进行划分。同时,分区的划定遵循以下原则:
1)各分区之间具有显著差异性;
2)各分区内造成水土流失的主导因子相近或相似;
3)分区应与地方水土保持规划中水土流失防治分区的划分相协调和一致;
4)分区内建设时序、以及工程建设新增水土流失特点相似。
5.1.2 防治区划分
根据防治责任范围准确、治理措施布局合理、技术指标可行、方案实施经济有效的原则,根据工程的特点以及对水土流失影响、自然条件,将本方案水土流失防治分为建筑工程区、道路工程区、绿化工程区3个防治分区。
(1)建筑工程区(占地面积1.05hm2)主要包括建筑物占地范围,建筑物基础开挖施工时,地表裸露,容易造成水土流失。建筑物基础施工完成,上层建筑开始施工时,裸露的地表被上层建构筑物覆盖,水土流失有效减少,因此,建筑物区水土流失时间较短。
(2)道路工程区(占地面积0.69hm2)主要包括项目区范围内的交通和消防道路,建筑物开挖施工时,地表裸露,容易造成水土流失。等建筑物完工后道路开始硬化,裸露的地表被硬化物覆盖,水土流失有效减少,因此,道路工程区水土流失时间较长。
(3)绿化工程区(占地面积0.19hm2),该部分为场地内景观绿化区域,主要为后期施工时进行少量开挖及土方回填,进行植物措施的布设,扰动量较小。
5.2水土保持措施总体布局
![]() |

![]() |
|||||
![]() |
|||||
![]() |
|||||
注:“*”为主体已列水土保持措施。
图5.2-1水土流失防治措施体系图
5.3水土保持工程级别与设计标准
根据《水土保持工程设计规范》(GB51018-2014)的要求,结合工程实际,确定本工程水土保持措施工程等级及设计标准如下:
1)防洪排导工程:项目区内排水标准5年一遇1小时最大洪峰流量计算;
2)植被建设工程:植被建设设标准与主体设计保持一致,等级为1级。
5.4措施布设
5.4.1建筑工程区
1)室外雨、污水排水管采用双高筋增强聚乙烯(HDPE)缠绕管(环刚度≥8KN/m),T型橡胶密封圈承插连接,共550m。
2)新增临时措施洗车池1座,布设在地块主出口道路上。凡出场车辆均进出车辆在池中冲洗干净轮胎、车厢等处,防止泥沙污染城市道路。洗车池规格700×400×47㎝(长×宽×深),并与排水沟相通。
项目主体工程设计对水保措施考虑欠缺,本方案新增必要水保措施如下:
1)新增表土层剥离工程措施。经现场调查,项目区原土地表层土壤情况良好,表层土平均厚度为0.25m,可剥离表土面积0.52hm²,剥离表土量为1307m³。现场清表之后,使用铲车对表层土实施剥离,剥离的表土堆放在绿化工程区内,用于本项目绿化。
5.4.2道路工程区
项目主体工程设计对水保措施考虑欠缺,本方案新增必要水保措施如下:
1)新增工程措施表土剥离:
经现场调查,项目区原土地表层土壤情况良好,表层土平均厚度为0.25m,可剥离表土面积0.34hm²,剥离表土量为859m³。现场清表之后,使用铲车对表层土实施剥离,剥离的表土堆放在绿化工程区内,用于本项目绿化。
2)新增临时措施:临时堆土拦挡及苫盖等:
临时堆土拦挡及苫盖
本项目有临时堆放待回覆表土2402.9m³,需要进行临时拦挡、苫盖。共需袋装土拦挡210m³,彩条布苫盖1500㎡。
5.4.3绿化工程区
项目主体工程设计中已包含的可界定为水保措施的工程如下:
1)主设已列植树种花种草绿化面积0.19hm²(草地约占10%,灌木约占70%,乔木地约占20%)。
项目主体工程设计对水保措施考虑欠缺,本方案新增必要水保措施如下:
1)新增工程措施表土剥离;
经现场调查,项目区原土地表层土壤情况良好,表层土平均厚度为0.25m,可剥离表土面积0.01hm²,剥离表土量为236.9m³。现场清表之后,使用铲车对表层土实施剥离,剥离的表土堆放在绿化工程区内,用于本项目绿化。
2)新增临时措施排水沟、沉砂池等:
①排水沟
为防止施工期间水土流失并影响周边地块环境,在地块四周沿本项目用地边界设计排水沟一道,总长度590m,规格40×30㎝(深×底宽);施工和天然降水进入排水沟,经沉砂池沉淀泥沙后,流入项目地块村中的市政排水系统。
②沉砂池
在本项目用地范围内设沉砂池4座,规格2.5×1.0×0.5米(长×宽×深),排水沟与沉砂池贯通,施工用水和雨水流经沉砂池时,夹带的泥沙沉淀下来,清水进入市政排水系统。沉砂池根据泥沙淤积情况定期及时清淤,保证发挥作用。
5.4.3水土保持措施工程量汇总
根据水土保持措施布局与设计,项目建设期水土保持措施工程量汇总表,详见表5.4-1。
表5.4-1主设已列和本方案增加工程量汇总表
|
所属分区 |
主设已列 |
本方案增加 |
||||||
|
排水管道(m) |
植树种草 绿化面积 (hm2) |
洗车池(座) |
表土剥离(m3) |
沉沙池 (座) |
临时 排水沟 (m) |
苫盖 防水布 (m2) |
袋装土 拦挡 (m3) |
|
|
建筑 工程区 |
550 |
|
1 |
1307 |
|
|
|
|
|
道路 工程区 |
|
|
|
859 |
|
|
1500 |
210 |
|
绿化 工程区 |
0 |
0.19 |
|
236.9 |
4 |
590 |
|
|
|
合计 |
550 |
0.19 |
1 |
2402.9 |
4 |
590 |
1500 |
210 |
6、水土保持投资及效益分析
6.1编制说明
(一)编制依据
1)《水土保持工程概(估)算编制规定》(水总〔2003〕67号);
2)《安徽省物价局 安徽省财政厅转发国家发展改革委 财政部关于降低电信网号码资源占用费等部分行政事业性收费标准的通知》(安徽省物价局 安徽省财政厅皖价费〔2017〕77号,2017年7月4日);
3)《水利部办公厅关于印发<水利工程营业税改征增值税计价依据调整办法>的通知》(办水总〔2016〕132号 2016年7月5日);
4)《关于营业税改征增值税调整现行计价依据的实施意见》(安徽省建设工程造价管理总站 造价〔2016〕11号);
5)《关于调整增值税税率的通知》(财政部 税务总局财税〔2018〕32号)。
(二)编制原则
1)水土保持投资估算的价格水平年、人工单价、主要材料价格,施工机械台时费、估算定额、取费项目及费率与主体工程一致。
2)主体工程估算定额中未明确的,采用《开发建设项目水土保持工程投资概(估)算编制规定》(水利部水总﹝2003﹞67号)定额、取费项目及费率。
6.2水土保持投资
(一)基础单价和材料价格
人工工资与主体一致,取140元/工日。主要原材料预算单价和风、水、电单价直接采用主体工程预算价格,苗木单价采用当地现行市场价。
(二)编制方法
(1)水土保持投资估算费用按工程措施、植物措施、临时工程及独立费用四个部分进行计算。
(2)工程措施投资按各工程措施工程量×各措施单价进行编制;植物措施投资按植物措施工程量×单价进行编制;临时工程投资包括临时防护费用(按临时工程工程量×单价进行编制)和其它临时费用(取一至二部分之和的2%)。
(3)独立费用按建设管理费、方案编制费、工程建设监理费、科研勘测设计费、水土保持监测费及水土保持设施验收费六项之和进行编制。其中:
1)建设管理费:一~三部分×2%,计列0.64万元。
2)水土保持监理费:按合同计列2.0万元,结合本工程实际情况,纳入主体工程监理费。
3)科研勘测设计费:结合本项目实际情况,本方案不再计列。
4)水土保持方案编制费:按合同计列1.5万元。
5)水土保持监测费:根据本工程实际情况,按合同计列3.0万元。
6)水土保持设施验收费:按合同计列1.5万元。
(4)预备费:预备费包括基本预备费和差价预备费。
①基本预备费:按工程措施、植物措施、施工临时工程、独立费用四部分之和的6%。
②差价预备费:根据原国家计委规定,此项费用现暂不列。
(5)水土保持补偿费:根据《《安徽省物价局 安徽省财政厅转发国家发展改革委 财政部关于降低电信网号码资源占用费等部分行政事业性收费标准的通知》(安徽省物价局 安徽省财政厅皖价费〔2017〕77号,2017年7月4日)的通知及《安徽省水利厅 国家税务总局安徽省税务局关于明确水土保持补偿费阶段性收费执行事项的通知》(皖水保函〔2022〕189号)规定执行。
(三)费用构成及取费标准
基本直接费
人工费=定额劳动量(工时)*人工预算单价(元/工时)
材料费=定额材料用量*材料价格
机械使用费=定额机械使用费(台时)*施工机械台时费
其他直接费:工其他直接费以基本直接费为计算基价,工程措施取2.4%,植物措施取1.5%。
间接费:工间接费以直接费为计算基价,植物措施取3.3%,工程措施取4.4%。
利润:取直接费与间接费之和的7%。
税金:按直接工程费、间接费、企业利润之和的9%计算;
(四)估算成果
根据以上相关编制原则和编制方法计算,本项目水土保持工程估算总投资为43.48万元,其中原主体工程已列入投资18.85万元(小区永久排水管、植树种草绿化等);新增部分24.63万元。新增部分投资包括:工程措施为2.91万元,临时措施为9.99万元,独立费用为8.64万元,基本预备费为1.31万元;水土保持补偿费1.54万元。投资估算表如下表6.2-.1、表6.2-2
|
表6.2-1 水保工程估算总表 单位:万元 |
|||||||
|
编号 |
工程和费用名称 |
新增投资 |
主体工程已列投资 |
合计 |
|||
|
建安工程费 |
植物措施费 |
独立 费用 |
小计 |
||||
|
一 |
第一部分建筑工程区 (工程措施) |
2.91 |
|
|
2.91 |
13.45 |
16.36 |
|
|
|
|
|
|
|
|
|
|
二 |
第二部分 绿化工程区(植物措施 ) |
|
0.24 |
|
0.24 |
5.40 |
5.64 |
|
|
|
|
|
|
|
|
|
|
三 |
第三部分 临时措施 |
9.99 |
|
|
9.99 |
|
9.99 |
|
|
|
|
|
|
|
|
|
|
1 |
施工临时措施 |
9.93 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2 |
其他临时措施 |
0.06 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
四 |
第四部分 独立费用 |
|
|
8.64 |
8.64 |
|
8.64 |
|
|
|
|
|
|
|
|
|
|
|
一至四部分投资合计 |
12.90 |
0.24 |
8.64 |
21.78 |
18.85 |
40.63 |
|
|
|
|
|
|
|
|
|
|
|
基本预备费6% |
|
|
|
1.31 |
|
1.31 |
|
|
水土保持补偿费(面积×0.8元/m2) |
|
|
|
1.54 |
|
1.54 |
|
|
|
|
|
|
|
|
|
|
|
水土保持静态总投资 |
|
|
|
24.63 |
18.85 |
43.48 |
|
|
|
|
|
|
|
|
|
|
表6.2-2 分区措施投资表 |
|||||
|
编号 |
工程名称及费用 |
单 位 |
数 量 |
概算价值 |
|
|
单价(元) |
合计(万元) |
||||
|
1 |
3 |
4 |
5 |
6 |
7 |
|
第一部分 建筑工程区 |
|
|
|
16.36 |
|
|
一 |
工程措施 |
|
|
|
16.36 |
|
1 |
永久排水沟 |
m |
550 |
240.00 |
13.20 |
|
2 |
表土剥离 |
m2 |
9611.6 |
1.09 |
1.05 |
|
3 |
表土回复 |
m3 |
2402.9 |
7.76 |
1.86 |
|
4 |
洗车池 |
座 |
1.0 |
|
0.25 |
|
|
土方开挖 |
m3 |
14.0 |
17.10 |
0.024 |
|
|
池底池壁砼 |
m3 |
3.5 |
632.53 |
0.221 |
|
第二部分 绿化工程区 |
|
|
|
5.64 |
|
|
一 |
植物措施 |
|
|
|
5.64 |
|
1 |
绿化植(树) |
m2 |
|
|
5.40 |
|
|
栽植香樟、桂花等树苗 |
m2 |
270.0 |
200.00 |
5.40 |
|
2 |
撒播草籽 |
hm2 |
1181.0 |
2.00 |
0.24 |
|
第三部分 临时措施 |
|
|
|
9.93 |
|
|
一 |
临时措施 |
|
|
|
9.93 |
|
1 |
排水沟 |
m |
590 |
109.43 |
6.46 |
|
2 |
沉砂池 |
座 |
4 |
|
0.65 |
|
|
土方开挖 |
m3 |
16.4 |
105.00 |
0.17 |
|
|
池底砼 |
m3 |
1.5 |
632.53 |
0.09 |
|
|
池壁砌砖 |
m3 |
6.68 |
588.17 |
0.39 |
|
3 |
袋装拦挡土 |
|
102.00 |
|
2.39 |
|
|
袋装拦挡土铺设 |
m3 |
210 |
103.12 |
2.17 |
|
|
袋装拦挡土拆除 |
m3 |
210 |
10.28 |
0.22 |
|
4 |
彩条布覆盖 |
m2 |
1500 |
2.87 |
0.43 |
|
一~三部分合计 |
|
|
|
31.93 |
|
|
第四部分 独立费用 |
|
|
|
8.64 |
|
|
一 |
建设管理费 |
|
一~三部分×2% |
0.64 |
|
|
二 |
工程建设监理费 |
|
|
2.00 |
|
|
三 |
水土流失检测费 |
|
|
3.00 |
|
|
四 |
方案编制费和验收咨询 |
|
|
3.00 |
|
6.3效益分析
根据《生产建设项目水土保持技术标准》(GB50433-2018),水土保持效益以减轻和控制水土流失为主。通过本方案的实施,使工程建设区的水土流失得到有效防治,因施工损坏的林草植被和水土保持设施得到恢复和改善,原有的土壤流失也得到一定程度的治理。本方案实施后,各项水土流失防护措施将有效拦截工程建设引起的水土流失,减轻地表径流的冲刷,使土壤侵蚀强度降低,项目责任范围内的水土流失尽快达到新的稳定状态。因有效防治本项目水土流失,使施工期间产生的泥水不会直接排入天然沟渠等排水系统,防止淤积。使项目对周边可能造成水体、水质、环境污染得到有效控制,维护生态环境保持良好状态,为项目周边的高速公路连接线及村庄保持较好的环境质量。
6.3.1防治效果分析
本工程扰动原地貌、损坏土地的面积1.93 hm2。本方案设计在工程建设期间,将对所扰动损坏的区域有针对性地采取相应的水土流失防治措施,与施工同步完成。具体措施见表6.3-1。
表6.3-1 与主体工程同步完成的水土保持措施及工程量一览表
|
所属分区 |
主设已列 |
本方案增加 |
||||||
|
排水管道(m) |
植树种草 绿化面积 (hm2) |
洗车池(座) |
表土剥离(m3) |
沉沙池 (座) |
临时 排水沟 (m) |
苫盖 防水布 (m2) |
袋装土 拦挡 (m3) |
|
|
建筑 工程区 |
550 |
|
1 |
2162.9 |
|
|
|
|
|
绿化 工程区 |
0 |
0.19 |
|
240 |
4 |
590 |
1500 |
210 |
|
合计 |
550 |
0.19 |
1 |
2402.9 |
4 |
590 |
1500 |
210 |
本工程各防治分区实施水土保持工程措施和植物措施后,至方案设计水平年,项目的六项防治指标预测值均能达到目标值,实现了预期的防治效果。设计水平年项目水土流失防治指标分析计算汇总详见表6.3-2。
表6.3-2 水土流失防治指标计算汇总表
|
防治指标 |
目标值 |
计算依据 |
单位 |
数量 |
预测到达值 |
评估结果 |
|
水土流失总治理度(%) |
98 |
水土保持措施面积 |
h㎡ |
1.93 |
100 |
达标 |
|
造成水土流失面积 |
h㎡ |
1.93 |
||||
|
土壤流失控制比 |
1.0 |
项目区容许土壤流失量 |
t/km2.a |
500 |
1.56 |
达标 |
|
方案实施后土壤侵蚀强度 |
t/km2.a |
320 |
||||
|
渣土防护率(%) |
97 |
实际挡护的临时堆土数量 |
m3 |
2402.9 |
100 |
达标 |
|
设计临时堆土数量 |
m3 |
2402.9 |
||||
|
表土保护率(%) |
92 |
保护的表土数量 |
m3 |
2402.9 |
100 |
达标 |
|
可剥离表土总量 |
m3 |
2402.9 |
||||
|
林草植被恢复率(%) |
98 |
绿化总面积 |
h㎡ |
0.19 |
100 |
达标 |
|
可绿化面积 |
h㎡ |
0.19 |
||||
|
林草覆盖率(%) |
25 |
绿化总面积 |
h㎡ |
0.19 |
9.95 |
达标 |
6.3.2水土保持效益分析
(1)基础效益
水土保持工程的基础效益,主要是保土、保水、改善土壤结构及提高林草覆盖率,至设计水平年本项目各项水土保持措施实施后,土壤侵蚀模数可降至 320t/km2.a以下,项目区的各项防治指标预测值均能达到目标值,实现了预期的防治效果。
(2)生态效益
本方案各项水土保持措施实施之后,至设计水平年,本项目防治责任范围内 的水土流失能够得到有效控制,项目区生态环境得到改善,水土流失六项防治指 标预测值均能达到目标值,其中水土流失治理度为100%,土壤流失控制比达到1.56,渣土防护率达到100%,表土保护率达到100%,林草植被恢复率达到100%,林草覆盖率达到9.95%;水土流失治理面积可达到1.93hm2 林草植被面积可达到0.19hm2。
附件一:支持性文件
(可行性研究报告批复)

(立项批复)

附件三:图件
图件1、项目地理位置图

图件2、项目地形图

图件3:项目总体布局图

图件4:项目竖向设计图

图件5:项目水土保持平面布局图

图件6:水保临时设施设计图1

图件6:水保临时设施设计图2

图件7:项目区水系分布图

皖公网安备 34102302000001号
不良信息举报
